Aus der Praxis für die Praxis Teil 113 Da wächst die Vorfreude auf die Terrassendach-Montage

Bei seinem Terrassendachsystem OR hat Heroal auf einfache und sichere Prozesse bei der Montage geachtet. Wie Fachbetriebe die Überdachungslösung zeitsparend aufbauen, erläutert sicht+sonnenschutz Schritt für Schritt im Praxistipp.

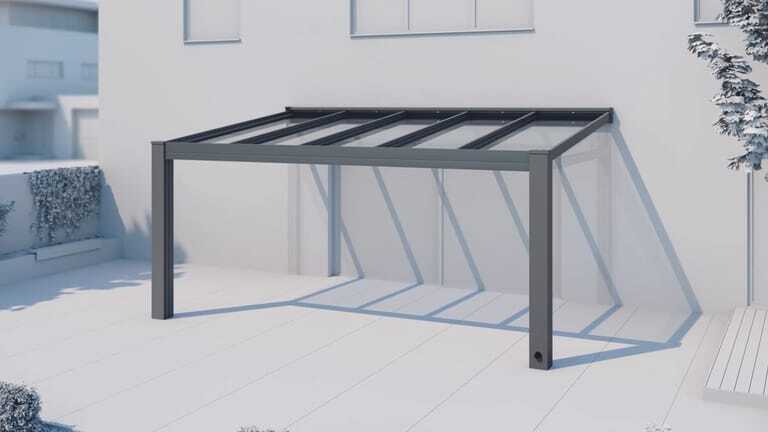

Das Terrassendachsystem Heroal OR punktet mit einer effizienten und sicheren Verarbeitung. - © Heroal

Zeitloses Design, Spannweiten von mehr als sieben Meter und vielfältige Kombinationsmöglichkeiten dank vollintegrierbarer Beschattungs- und Schiebetürelemente – das sind die Merkmale des Terrassendachsystems Heroal OR.

Zeit sparen bei Fertigung und Montage


Bei der Entwicklung hat Heroal nach eigenen Angaben vor allem Wert auf die effiziente Verarbeitung gelegt. Das Ziel: Betriebe sollen Zeit bei der Fertigung sowie der Montage sparen und auch weniger Mitarbeiter für den Aufbau benötigen. Besonders schnell gelinge die Fertigung aufgrund rechtwinkliger Schnitte ohne Ausklinkungen. Hochleistungsprofile, welche die nötige Stabilität auch ohne Stahlverstärkung gewährleisten, vereinfachen das Handling.
Bauaufsichtlich zugelassene Schraubverbindungen (Z-14.4-840) von Stützen- und Traufenprofil erlauben eine Montage ohne zusätzliche Verbinderteile. Zudem werden die Sparren in der Fertigung mithilfe neuer Halterungen so vorbereitet, dass sie verwechslungssicher seien und das Montageteam sie auf der Baustelle lediglich einhängen und sichern müsse.

Als Systemware oder Bausatz erhältlich


Neben der Systemware ist Heroal OR als vorkonfektionierter Bausatz erhältlich, den der ausführende Betrieb nur noch zusammensetzen müsse. Wie Fachbetriebe das Terrassendach Heroal OR in der Standardausführung – ohne seitliche Ergänzungssysteme, Mittelstütze und geteilte Dachverglasung – auf der Baustelle montieren, zeigt sicht+sonnenschutz Schritt für Schritt in der Bilderserie. Das entsprechende Montage­video ist einsehbar auf https://youtu.be/b4zVhcANSiY.

Die Schritt für Schritt Anleitung

1. Schritt: Nachdem Sie den Wandanschluss auf die erforderliche Höhe montiert und zum Baukörper abgedichtet haben, verschrauben Sie das Traufenprofil mit den äußeren Stützenprofilen.
2. Schritt: Montieren Sie den Schraubstutzen für die Entwässerung an das Traufenprofil. Verbinden Sie das Fallrohr mit dem äußeren Stützenprofil.
3. Schritt: Montieren Sie das innere an das äußere Stützenprofil.
4. Schritt: Positionieren Sie die äußeren Randsparren bündig mit dem Wandanschlussprofil und dem Traufenprofil. Legen Sie die Haken der Randsparrenhalter in die Nuten von Wandanschluss- und Traufenprofil, um sie mit Gewindestiften gegen das Ausheben zu sichern.
5. Schritt: Prüfen Sie die Diagonalen der Dachkonstruktion und befestigen Sie die Fußplatten am Baukörper.
6. Schritt: Hängen Sie die Mittelsparren in Wandanschluss- und Traufenprofil ein und fixieren Sie sie.
7. Schritt: Montieren Sie die inneren Verglasungsdichtungen an das Wandanschluss- und Traufenprofil, verkleben Sie die Dichtungsstöße und legen Sie die Verglasung ein.
8. Schritt: Montieren Sie die Dichtmanschetten an die wandseitigen Sparrenhalter und befestigen Sie anschließend die Glasleisten bzw. Verglasungsdichtungen an den Sparrenprofilen. Dichten Sie diese optional ab.
9. Schritt: Bringen Sie die äußeren Verglasungsdichtungen an, schneiden Sie sie im Bereich der Sparren aus und führen Sie sie am Sparrenkopf hoch.
10. Schritt: Montieren Sie die seitlichen Stützenprofilabdeckungen sowie die Stützendeckel an bzw. auf die äußeren Stützenprofile.
1 1. Schritt: Verbinden Sie den Wetterschenkel mit dem Wandanschlussprofil. Montieren Sie anschließend die Endkappen mithilfe des Halters.
